中秋、國慶本是與家人團聚的節日,在人們盡情享受節日快樂的時候,海德建設者們卻主動放棄“兩節”休假,奮戰在施工現場,他們的身影成為節日里另一道亮麗的風景線。
※ 萊西項目部:國慶無休促進度
國慶佳節,道橋工程部萊西項目部全體員工放棄休假,奮戰在龍青高速松旺莊分離立交項目的工地上,他們用崇高的使命和責任向祖國64周年華誕獻禮。

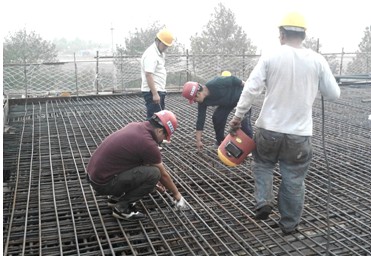

國慶期間,萊西項目部施工現場一片忙碌景象,工作人員按照原施工計劃,齊心協力,日夜奮戰,分秒必爭,切實組織現場施工生產。節日期間,項目部積極調動人力資源,盡可能提早完成主跨混凝土澆筑計劃。工地現場,木工、鋼筋工、電焊工等都在各自的工作面上緊張有序作業,現場技術人員有的根據施工需要組織工人作業,有的就鋼筋模板施工過程中容易出現的問題進行現場技術交底,有的則進行測量放線,為后續施工及工作面開展添油加碼。

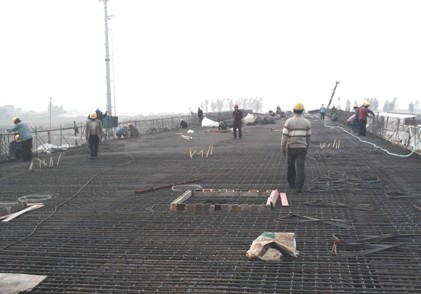

目前,工作正在有條不紊地開展,全體員工正以百般熱情積極投入到施工建設中,掀起大干熱潮,一絲不茍抓質量,萬無一失保安全。松旺莊分離立交工程現已完成主跨右幅內模及底板鋼筋的施工,現正抓緊頂板鋼筋的施工,預計10月8日前后將進行此聯箱梁混凝土澆筑施工。
※ 海晶項目部:把身影留在施工現場
中秋、國慶期間,我公司青島海晶化工廠項目部現場管理人員及施工人員沒有時間奢求休息及與親人相聚,而是堅守在工地上加班加點,趕工期抓質量。
由于我公司承擔了廠區內全部的配套工程,工程量大、工期緊,按照甲方要求需要在年內完成絕大部分的工作內容,因此時間對于我們顯得尤為珍貴,為此項目部動員現場管理人員和工人紛紛放棄回家團聚和休息的機會,俯身在工地繼續加班加點趕工期,現場的進度并沒有因為假期的到來而有所消退,大家通過努力工作讓自己減輕思親之情,用自己的汗水不斷的澆筑著每一方砼、焊接每一米管道、開挖每一米溝槽。

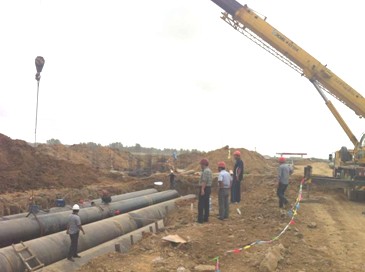

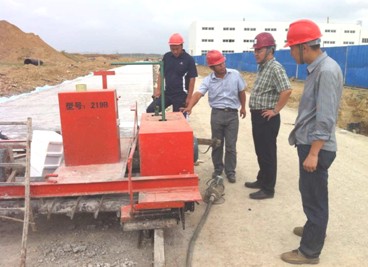

過程是勞心、勞身的,但收獲是讓人欣慰和高興的!經過這段時間的努力,海晶項目部已經完成了6500㎡水泥混凝土路面的澆筑、9100㎡水穩基層的鋪設、3200m管道的安裝工作,并且通過引進先進砼軌道攤鋪機,使攤鋪、振搗及提漿一體,大大提高了路面的機械化施工及效率,保證了面層的平整度和坡度。
※ 紅島項目部:國慶奮戰保工期

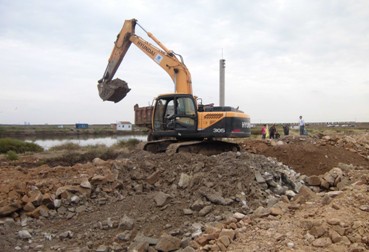

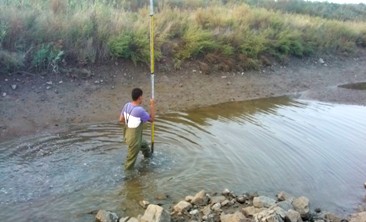

今夏以來,我公司承接了紅島道路工程的施工建設任務。該工程地址位于紅島片區南部,道路全長約1576米。沿線地形整體西高東低,場區東部分布有水塘,需進行排水、清淤、石渣填筑碾壓,西部有耕地、林地,需進行清表、整平碾壓、石渣回填。

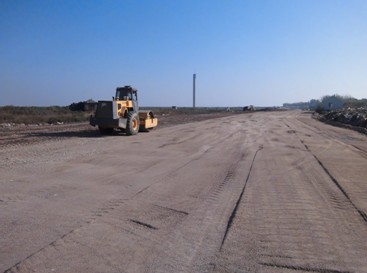

一接到施工任務,公司迅速成立精干的項目經理部,實行項目經理負責制,項目部設置強有力的綜合管理系統,實施對工程項目的全面管理。自2013年8月底進場開工建設以來,項目部全體成員攻堅克難,拚搏奉獻,工程建設穩步推進,在安全優質的基礎上,較圓滿地完成了甲方的逐月進度計劃。國慶節長假里,為確保順利實現10月底半幅路基通行的目標,項目部施工人員放棄節日休息,日夜奮戰在建設工地上,趕進度、保質量, 施工現場一番熱火朝天的建設場面,7臺挖掘機巨大而有力的鋼臂上下揮舞,數十輛自卸貨車裝載著石渣來回穿梭,2臺壓路機、2臺裝載機夜以繼日地在路基施工現場施工作業。
截至10月15日,累計完成場區地表清理30068平方米、路基石渣回填64507立方米、DN1500管道鋪設79米。紅島項目部將以誠實認真的態度及時糾正存在的問題,克服不足,加大工作力度,全面掌握技術技能,為后續工程的開展打好基礎,向業主交一份滿意的工程答卷。
