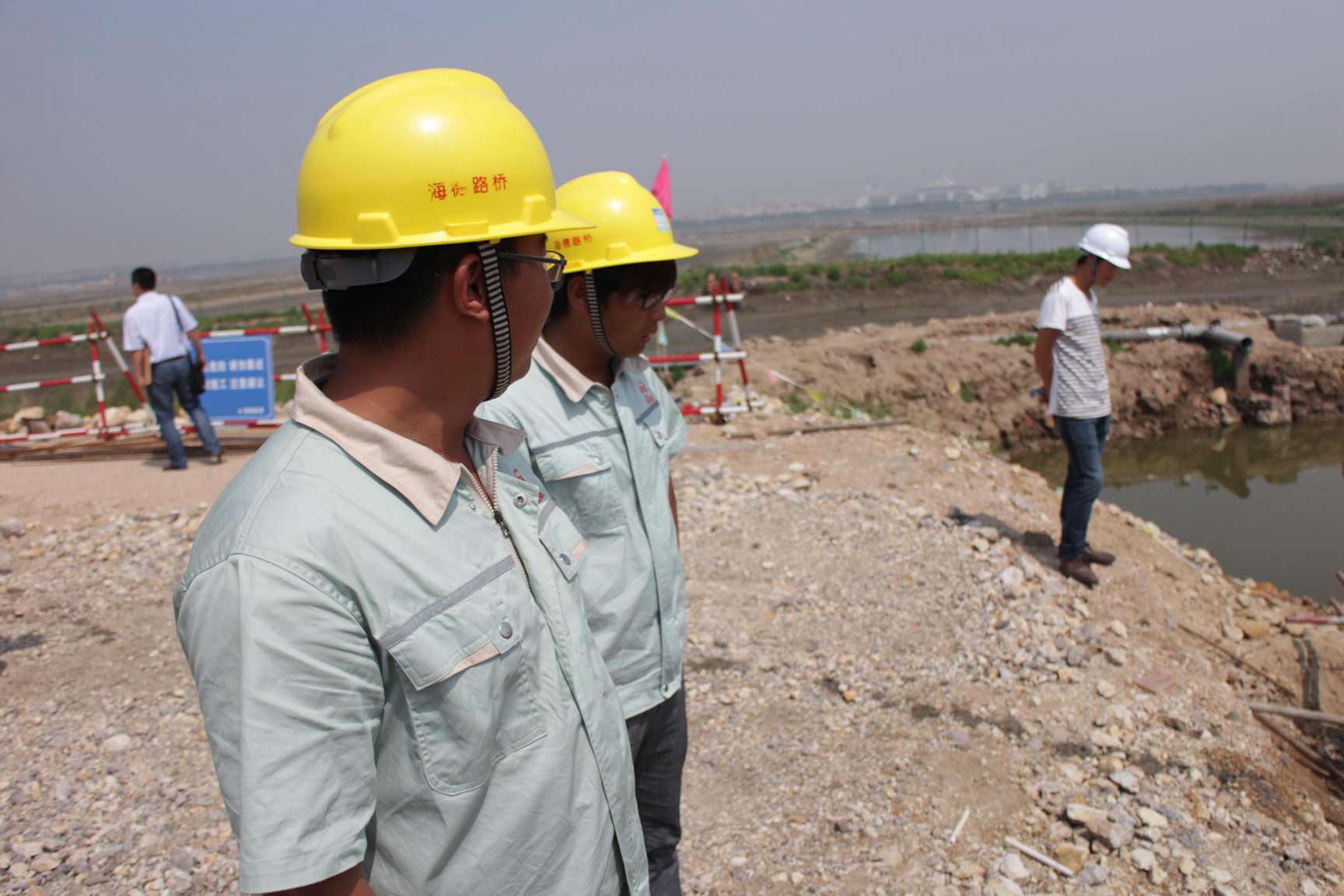

6月24日,公司市場經營部牽頭組織造價合約部前往我一分公司紅島大洋一路項目部參觀學習,并對項目部員工進行現場合同交底。

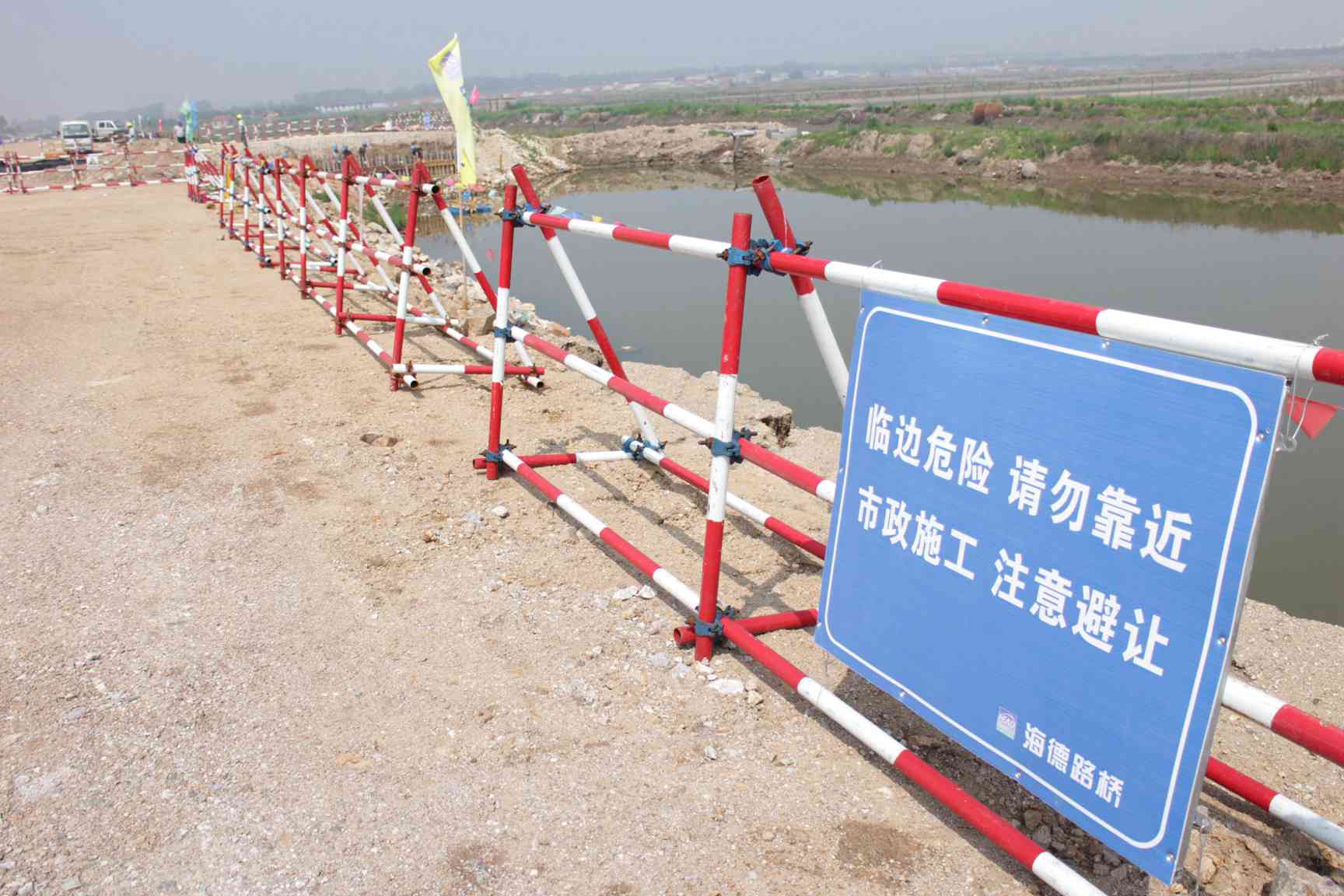

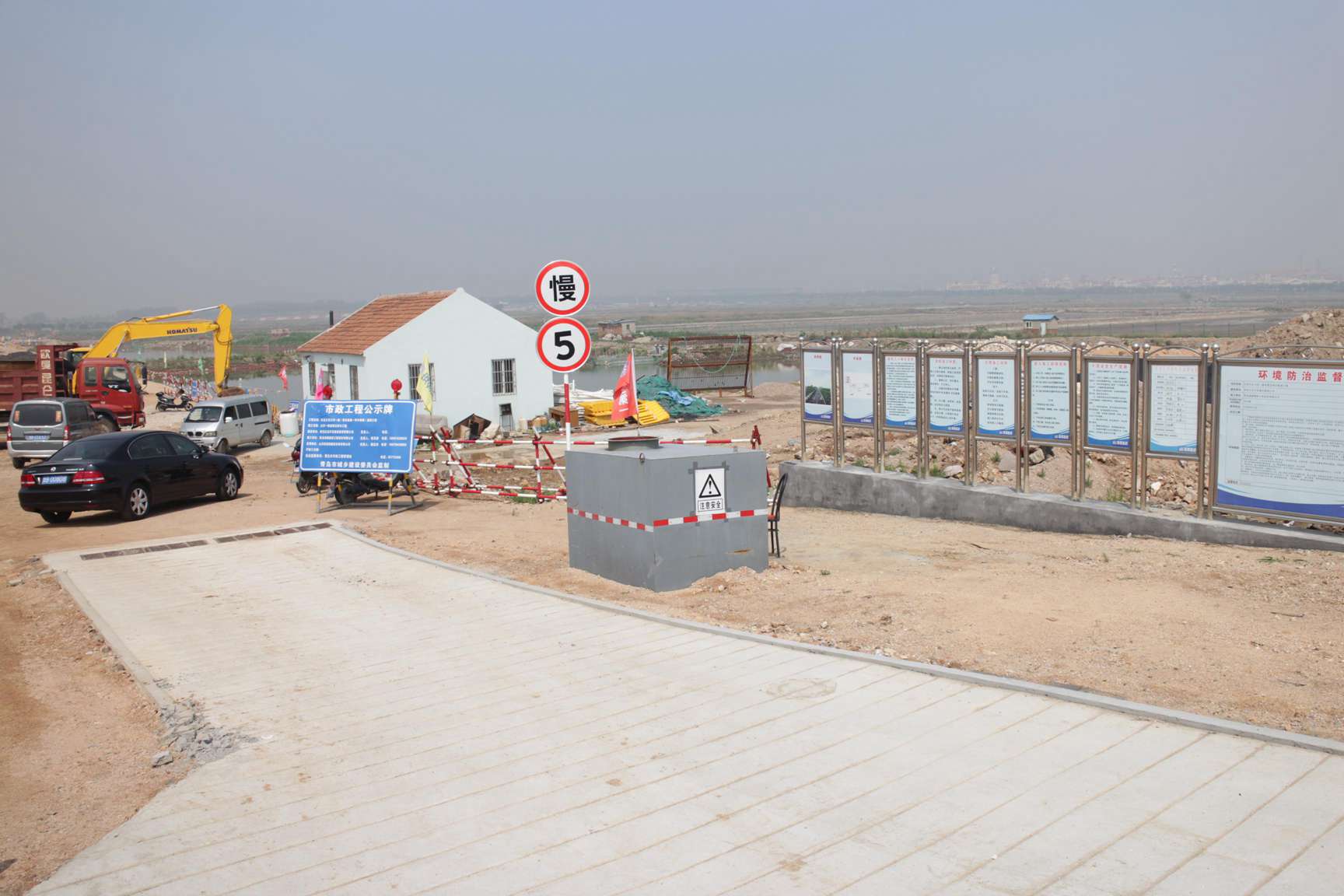

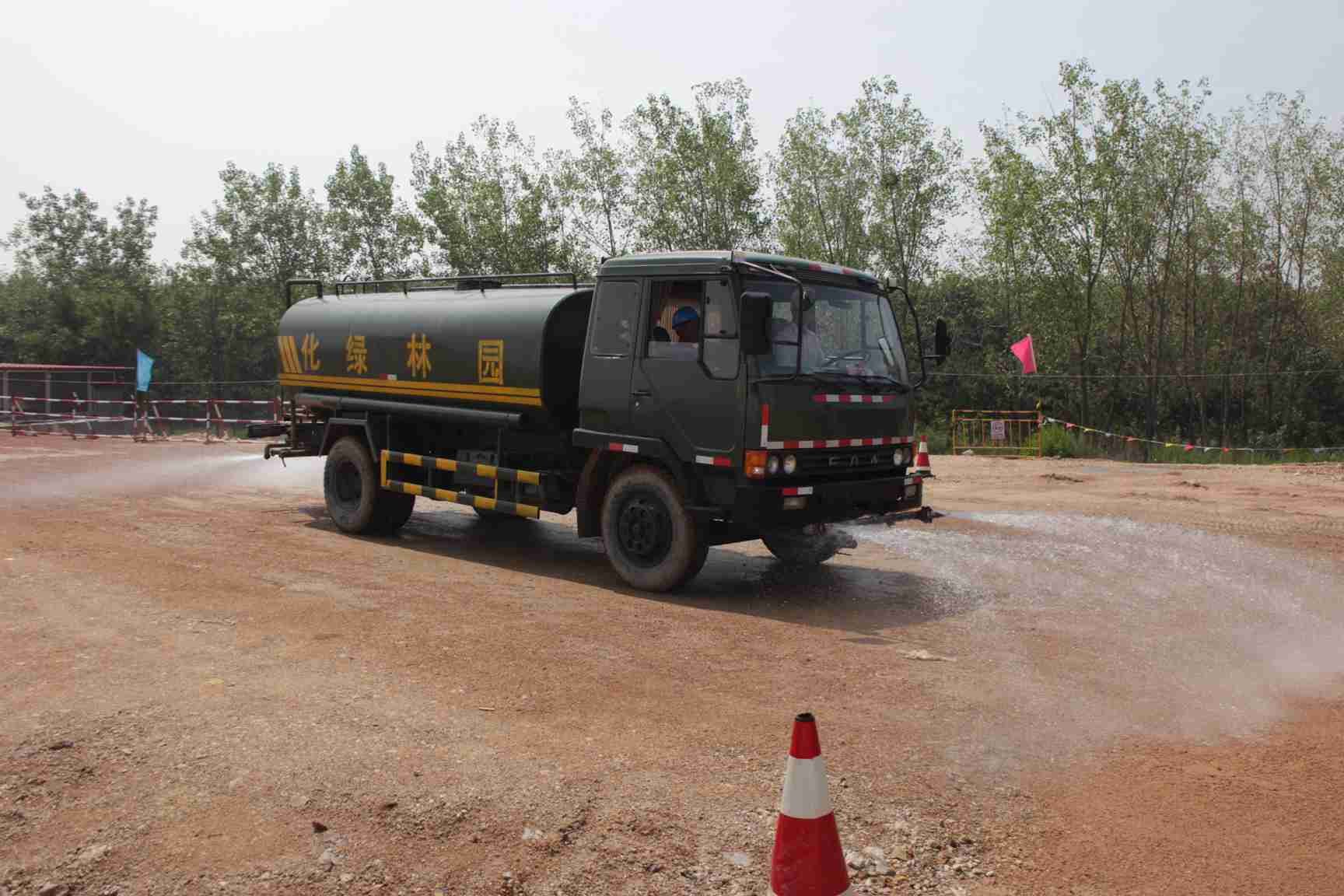

到達施工現場時已近上午10點,太陽炙烤著工地,現場沒有一處蔭涼可供休息,管理人員指揮著工人在現場忙碌著,并未因天氣的炎熱而有所怠慢。工程自開工以來,項目部狠抓質量和安全文明施工,按照省級“安全文明工地”的標準編制了《安全文明施工策劃》、《安全文明投入計劃》、《創獎規劃》等方案,施工過程中,項目部嚴格落實各項安全文明施工措施,重點在施工圍擋、渣土覆蓋、材料堆放、洗車平臺、道路硬化、臨邊防護等方面,同時每天中午召開一次生產工作會議,在會議中通報、討論生產動態,解決施工過程中遇到的問題。在6月份由青島城投路橋紅島片區開發建設項目辦組織的安全文明施工綜合檢查中,一分公司大洋一路標段名列第一,受到業主、監理的一致好評。
參觀學習之后,市場經營部與造價合約部對項目部人員進行了現場合同交底。交底過程中,將經營過程、投標時的報價策略介紹給項目部,提醒項目部在施工過程中需認真學習投標文件和合同文本,規避風險,揚長避短,完善相應過程資料等,使前期經營與施工過程管理銜接更為順暢,確保管理無縫隙,切實提高項目效益。

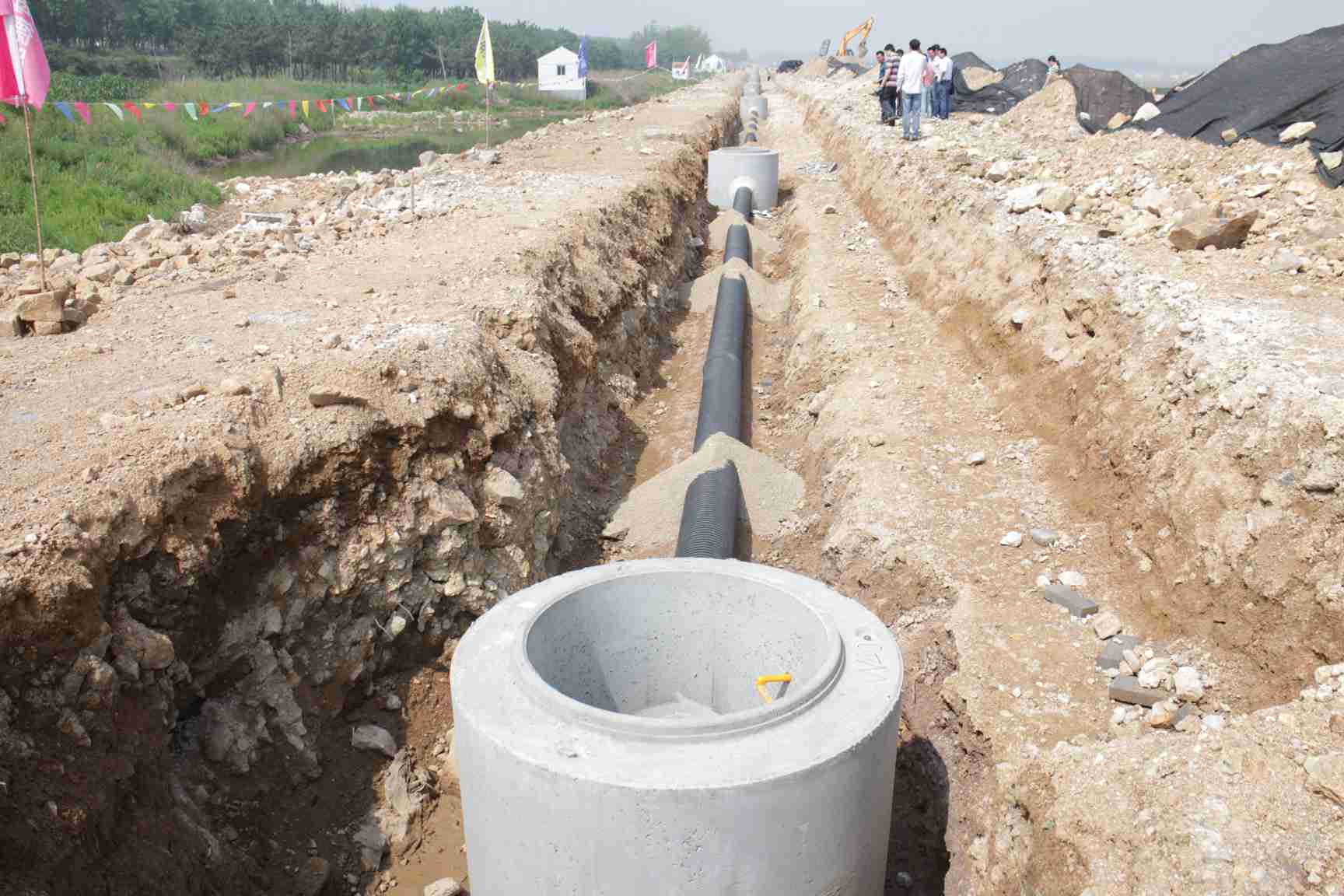

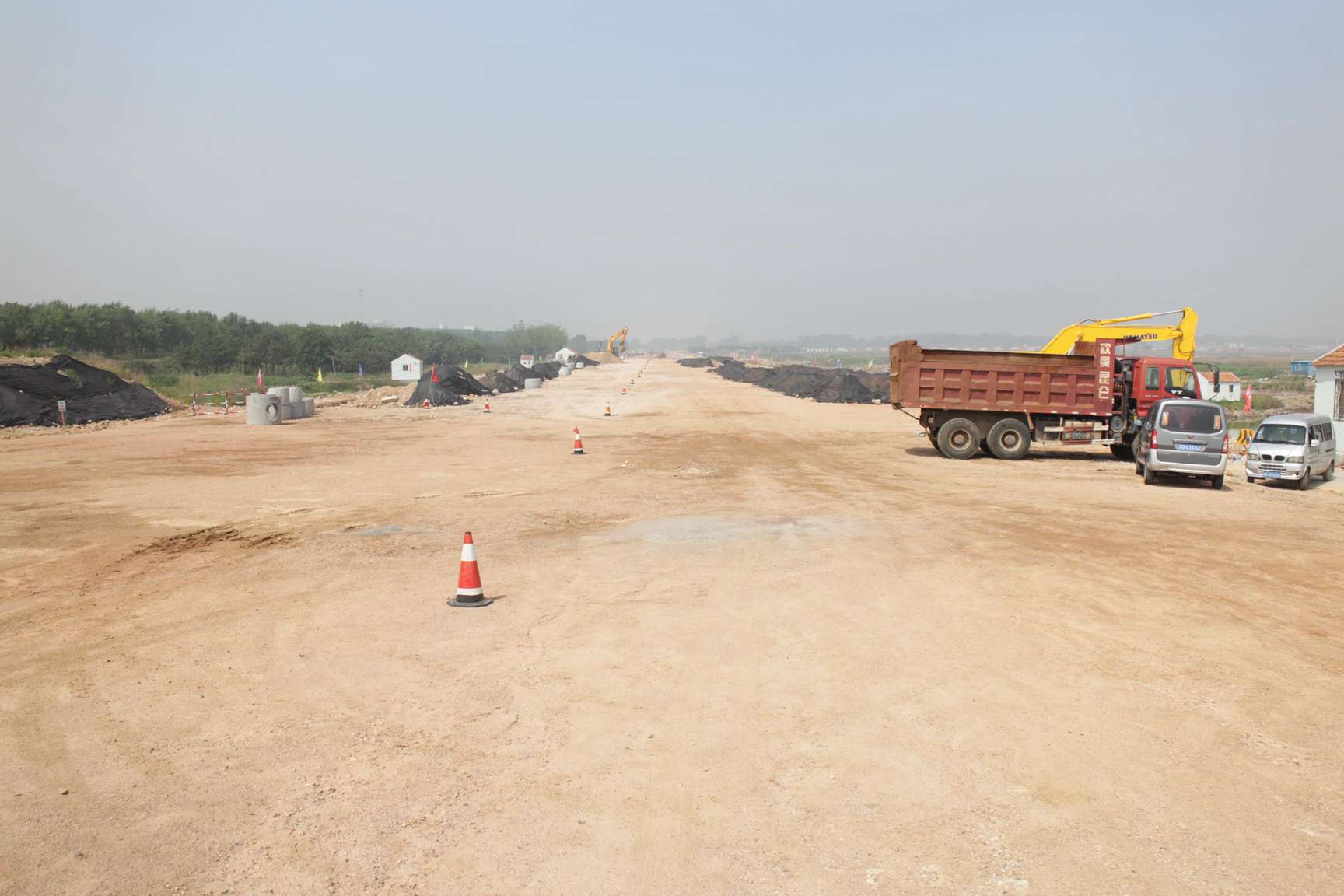

截止到7月1日,紅島大洋一路道排工程已完成石渣回填22.5萬方,占總工程量94%,南側雨水管道安裝完成1148米,占總工程量60.5%。下一步,計劃于7月中旬之前完成路基及綠化帶回填、南側雨污水管線施工及溝槽回填,并完成剩余風化砂回填壓實工作。
